Industri & Bisnis

Lead Time Produksi Kemasan: Berapa Lama & Cara Mempercepatnya

Tim Pacmora · 11 Juli 2026 · 4 menit baca

Ilustrasi alur lead time produksi kemasan dari quotation hingga pengiriman

Pahami berapa lama produksi kemasan dari setiap tahap, faktor penyebab keterlambatan, dan strategi praktis untuk mempercepatnya.

Bagi brand owner maupun pelaku UMKM, keterlambatan kemasan adalah mimpi buruk. Stok produk sudah siap, pelanggan menunggu, namun kemasan belum juga datang dari vendor. Situasi ini lebih sering terjadi dari yang seharusnya — dan penyebabnya bukan selalu karena mesin cetak rusak atau bahan baku langka.

Masalah sesungguhnya kerap dimulai jauh sebelum mesin menyala: file artwork yang belum siap, proses quotation yang berlarut, hingga komunikasi bolak-balik tanpa kejelasan. Memahami berapa lama produksi kemasan di setiap tahap — dan di mana waktu paling banyak terbuang — adalah langkah pertama untuk mengatasinya.

Tahapan Produksi Kemasan dan Estimasi Waktunya

Secara umum, proses produksi kemasan melewati beberapa tahap yang masing-masing memakan waktu berbeda tergantung kompleksitas order dan kapasitas vendor.

1. Permintaan Quotation hingga Konfirmasi Harga

Estimasi: 1–5 hari kerja

Tahap ini sering diremehkan, padahal bisa memakan waktu paling lama. Banyak vendor masih menghitung harga secara manual, menunggu giliran staff yang sibuk, atau harus konsultasi ke supplier bahan baku lebih dulu. Akibatnya, respons quotation bisa mundur 2–4 hari hanya untuk order yang sebenarnya sederhana.

2. Persiapan Dieline & Approval Artwork

Estimasi: 1–3 hari kerja

Setelah harga disetujui, vendor perlu menyiapkan dieline sebagai acuan desain, dan klien perlu melakukan approval. Jika dieline dibuat manual atau file desain belum sesuai spesifikasi cetak, proses revisi bisa molor berkali-kali.

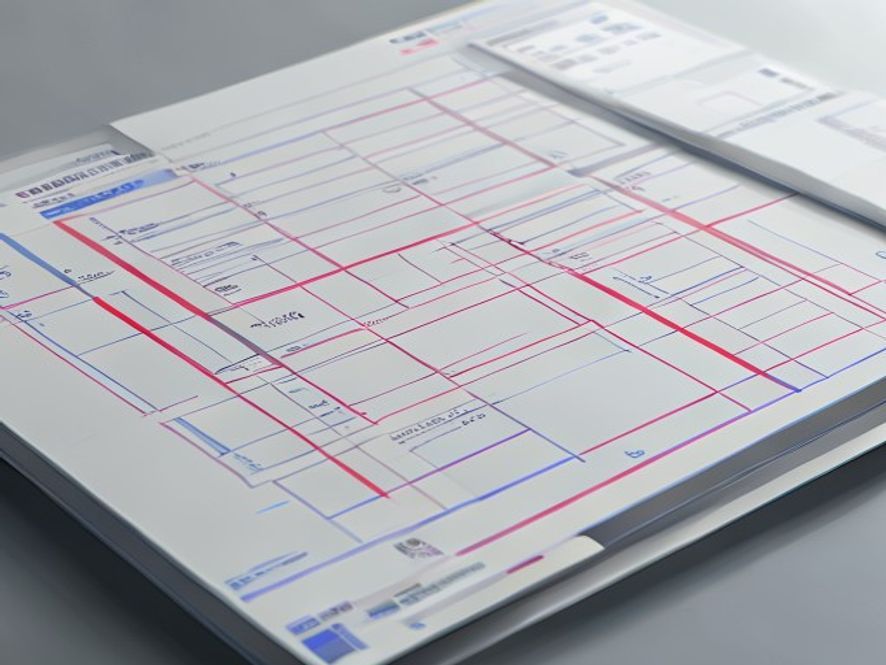

Tampilan dieline kemasan dengan garis potong merah dan garis lipatan biru di software desain

3. Pembuatan Plat Cetak & Setup Mesin

Estimasi: 1–2 hari kerja

Untuk cetak offset, pembuatan plat adalah proses fisik yang tidak bisa dilewati. Setup mesin pun membutuhkan kalibrasi warna dan uji cetak sebelum produksi massal dimulai.

4. Proses Cetak

Estimasi: 1–3 hari kerja

Durasi bergantung pada jumlah lembar, jumlah warna, dan antrean mesin. Order dengan volume besar atau spesifikasi khusus (laminasi, hot stamping, emboss) otomatis membutuhkan waktu lebih panjang.

5. Finishing & Cutting

Estimasi: 1–3 hari kerja

Proses laminasi, varnish, cutting, dan creasing (pembuatan lipatan) dilakukan setelah cetak. Tahap ini membutuhkan ketelitian dan waktu pengeringan yang tidak bisa dipercepat sembarangan.

6. Quality Control & Pengiriman

Estimasi: 1–2 hari kerja

Sebelum dikirim, kemasan harus melewati pemeriksaan kualitas. Kesalahan yang lolos di sini bisa berujung retur dan pengulangan produksi — yang jauh lebih mahal dari sisi waktu maupun biaya.


Total estimasi lead time normal: 7–18 hari kerja, tergantung kompleksitas, volume, dan kesiapan file dari klien. Untuk kemasan dengan spesifikasi sederhana dan file yang sudah siap cetak, bisa selesai dalam 5–7 hari kerja.

Penyebab Utama Keterlambatan Produksi Kemasan

Berdasarkan pola yang umum terjadi di industri ini, berikut beberapa biang kerok yang paling sering memperpanjang lead time:

  • File artwork tidak siap cetak — resolusi rendah, warna RGB, bleed tidak sesuai, atau font tidak di-embed.
  • Proses quotation manual yang lambat — vendor hitung harga satu per satu, klien menunggu tanpa kepastian.
  • Revisi berkali-kali tanpa acuan jelas — tidak ada dieline standar sebagai panduan desainer.
  • Komunikasi tidak terpusat — order, revisi, dan konfirmasi tersebar di WhatsApp, email, dan telepon secara bersamaan.
  • Antrean produksi tidak terkelola — vendor tidak tahu kapan slot mesin tersedia, klien tidak dapat estimasi yang akurat.

Cara Mempercepat Lead Time Produksi Kemasan

Kabar baiknya, sebagian besar keterlambatan di atas bisa dicegah dengan persiapan yang tepat dari sisi klien maupun vendor.

Dari Sisi Klien / Brand Owner

  1. Siapkan file artwork sebelum order — pastikan resolusi minimal 300 dpi, mode warna CMYK, dan sudah ada area bleed.
  2. Gunakan dieline standar dari vendor sejak awal proses desain, bukan setelah desain jadi.
  3. Konfirmasi spesifikasi detail di awal — ukuran, bahan, finishing, dan jumlah. Perubahan spesifikasi di tengah proses adalah penyebab utama molor.
  4. Beri approval cepat — tunda approval artwork berarti menunda seluruh jadwal produksi.
  5. Pesan dengan buffer waktu — jangan mengandalkan lead time minimum; hitung mundur dari tanggal kebutuhan dan tambahkan buffer 3–5 hari.

Dari Sisi Vendor Percetakan

  1. Gunakan kalkulator HPP digital agar quotation bisa keluar dalam hitungan menit, bukan hari.
  2. Sediakan dieline otomatis berdasarkan ukuran yang diinputkan klien, sehingga proses persiapan artwork lebih cepat dan minim revisi.
  3. Terpusatkan komunikasi dalam satu platform — dari order masuk, approval desain, update produksi, hingga pengiriman.
  4. Kelola jadwal produksi secara real-time agar klien mendapat estimasi tanggal yang akurat sejak order dikonfirmasi.

Teknologi sebagai Pemangkas Lead Time

Industri percetakan dan packaging yang masih bergantung pada proses manual akan selalu rentan terhadap keterlambatan. Di sinilah digitalisasi berperan nyata — bukan sekadar tren, tapi kebutuhan operasional.

Platform seperti Pacmora dirancang untuk memotong tahapan yang paling boros waktu: quotation otomatis berbasis HPP terkalibrasi, dieline yang bisa digenerate langsung dari sistem, dan manajemen job produksi yang terpusat. Hasilnya, vendor bisa respons lebih cepat, klien tidak perlu menunggu lama, dan risiko miskomunikasi berkurang drastis.

Kesimpulan

Lama produksi kemasan bukan angka mati — ia sangat dipengaruhi oleh kesiapan file, kecepatan quotation, kelancaran komunikasi, dan efisiensi proses internal vendor. Dengan memahami setiap tahap dan titik rawan keterlambatannya, baik brand owner maupun vendor bisa mengambil langkah konkret untuk memangkas lead time tanpa mengorbankan kualitas.

Jika Anda adalah vendor percetakan yang ingin mempercepat proses dari quotation hingga pengiriman, atau brand yang butuh kepastian jadwal kemasan, coba eksplorasi bagaimana Pacmora bisa menjadi sistem operasional yang mendukung efisiensi tersebut.

#lead time#produksi kemasan#vendor packaging#efisiensi produksi
